“电缆实验完成,可进行一次设备安装。”11月30日14时,国网京山市供电公司红马甲共产党员服务队在孙桥镇天菇产业园疫情防控隔离点进行高压侧送电收尾工作。
近期,根据当前疫情管控形势,京山市防控应急综合指挥部决定在孙桥镇天菇产业园新建疫情防控隔离点,为周边乡镇提供医疗支持。
“各部室联合,立即办,赶在隔离点方舱建成前完成!”得知消息后,京山供电公司第一时间组织红马甲共产党员服务队抵达现场,现场勘察用电环境,了解用电需求时间点,对基建和后期用电负荷精准预测,对电源点接入位置进行确认……
11月29日凌晨,不期而至的寒潮席卷京山,呼啸的寒风吹得马路边厂棚哗哗直响,不时刮起的建筑灰尘刺激着人们的眼帘。7时许,由20余人组成的施工队进入施工现场。班前会后,按变压器吊立、导线架设、电缆敷埋、计量组装工作任务,兵分四路开始作业。

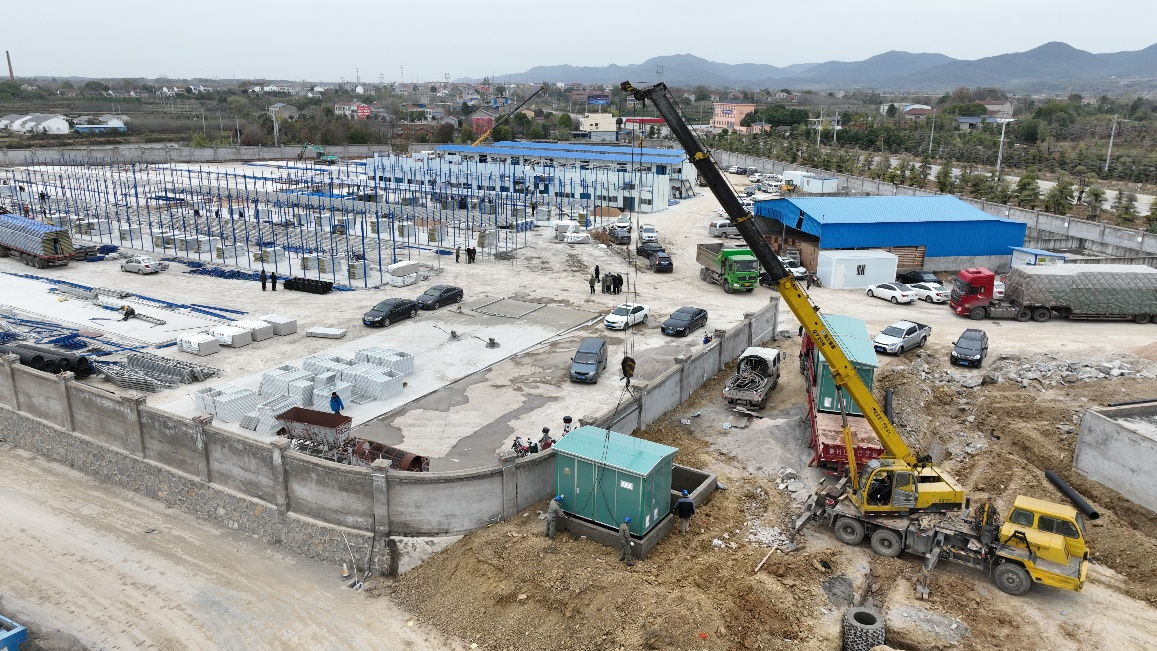

在隔离点电源接入点,随着红色令旗挥动,吊车司机将2吨重的变压器精准地放在台架上,红马甲共产党员服务队队员刘刚、魏尧立即进行固定……
“再加把力,一二三,好!”技术精,力气大的队员张春虎在喊号子同时,熟练地将紧线机的夹头挂在了拉起的导线上……
“ABC,黄绿红,严格按标准接入。”配电柜旁,老员工刘刚不时地对新入职的曾杰进行言传身教。
11月30日17时30分,高压侧已完成送电,待本星期方舱建成后,完成低压送电,施工共安装630千伏安变压器4台、架设高低压绝缘线2561米、铺设低压电缆736米。(帅少军 曾路)
